01.02.2026 15:00 2 MS/Baltica 2
Na terenie powstającego terminalu T5 w Gdańsku zakończył się kolejny etap intensywnych prac budowlanych. Obiekt ten w przyszłości będzie pełnił funkcję zaplecza logistycznego dla projektu Baltica 2 – jednej z najważniejszych inwestycji w polskiej morskiej energetyce wiatrowej. Terminal posłuży do magazynowania elementów, ich wstępnego montażu oraz późniejszej instalacji turbin wiatrowych na morzu.
Postępy prac oceniali na miejscu przedstawiciele firm Ørsted i PGE, którzy podczas wizyty na placu budowy zapoznali się z aktualnym stanem inwestycji i omówili kolejne etapy realizacji.

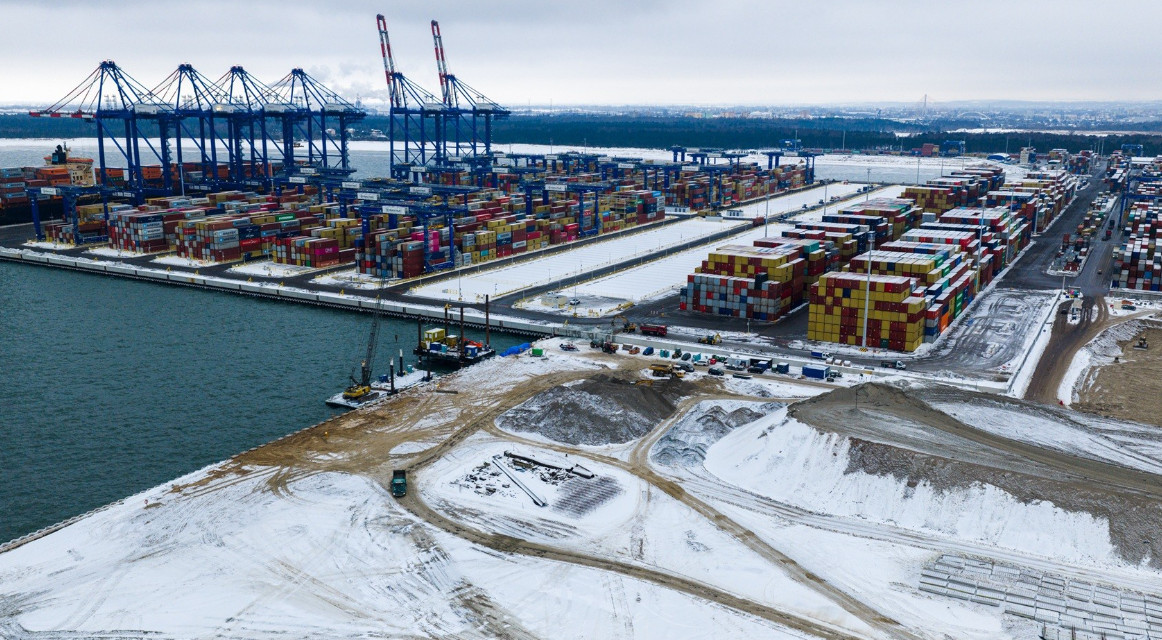

Budowa terminalu znajduje się już na zaawansowanym etapie. Zakończono tzw. zalądowienie terenu – w ramach tego procesu wykorzystano łącznie 3,26 mln metrów sześciennych piasku. Równolegle prowadzone są prace przy konstrukcji nabrzeży. Trwa montaż i kotwienie ścian nabrzeżowych oraz instalacja ponad 1850 pali na wszystkich trzech nabrzeżach.
Nie ustają także roboty związane z wyrównywaniem terenu. Jednocześnie rozpoczęto prace żelbetowe, w ramach których powstają pierwsze sekcje konstrukcyjne nabrzeży. To elementy niezbędne do dalszego rozwoju infrastruktury terminalowej.
Terminal T5 odegra kluczową rolę w realizacji projektu Baltica 2, szczególnie na etapie instalacji turbin wiatrowych na morzu.
– To właśnie z Gdańska przeprowadzimy instalację 107 turbin dla projektu Baltica 2, która zaplanowana jest na 2027 rok. Dostarczenie na czas portu instalacyjnego w Gdańsku jest kluczowym czynnikiem powodzenia całego projektu. Wizyta na placu budowy to świetna okazja by na własne oczy zobaczyć rozwój programu morskiej energetyki wiatrowej w Polsce. Jako największy projekt OZE, Baltica 2 będzie kluczowym elementem zielonej transformacji Polski, produkując czystą energię, która zaspokoi potrzeby około 2,5 miliona polskich gospodarstw domowych – powiedziała Agata Staniewska Bolesta, Country Manager w Ørsted Polska.
Znaczenie inwestycji wykracza jednak poza sam projekt farmy wiatrowej. Terminal T5 postrzegany jest również jako ważny element rozwoju Pomorza i modernizacji krajowej infrastruktury portowej.
– Terminal T5 jest nie tylko niezbędny do terminowej realizacji projektu Baltica 2, ale jest też ważną inwestycją dla Pomorza. Ten projekt pokazuje, że sektor offshore wind wnosi potężny impuls modernizacyjny do krajowej infrastruktury portowej. Przez co najmniej najbliższe 10-15 lat terminal T5 w Gdańsku będzie działał dla rozwoju morskiej energetyki wiatrowej, a po tym czasie będzie wykorzystany w zależności od przyszłych potrzeb rynku. – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica. –Zgodna z harmonogramem realizacja projektu przez polską firmę Istrana jest też potwierdzeniem, że krajowy przemysł posiada kompetencje, ambicje i potencjał, aby tworzyć rozwiązania na światowym poziomie oraz realnie uczestniczyć w transformacji energetycznej Polski – dodał Bartosz Fedurek.
Realizacja terminalu T5 to także przykład współdziałania międzynarodowych inwestorów z polską firmą odpowiedzialną za prace budowlane.
– Realizacja terminalu T5 to dla Istrany strategiczny projekt, który potwierdza naszą rolę jako kluczowego węzła logistycznego dla rozwoju morskiej energetyki wiatrowej w regionie Morza Bałtyckiego. Prace przebiegają zgodnie z harmonogramem, a ich skala pokazuje, jak duże znaczenie ma to przedsięwzięcie zarówno dla projektu Baltica 2, jak i dla długofalowego rozwoju portu w Gdańsku. Współpraca z PGE i Ørsted przy tym projekcie to przykład skutecznego połączenia kompetencji międzynarodowych inwestorów i polskiej infrastruktury portowej, wspierającego transformację energetyczną kraju – dodał Lech Paszkowski, prezes spółki Istrana
W nadchodzących miesiącach realizacja T5 wejdzie w następne fazy. Kontynuowane będą roboty żelbetowe i palowe, powstaną platformy robocze, a na plac budowy trafią kolejne elementy prefabrykowane. Rozpoczną się również działania związane z infrastrukturą sieciową. Równolegle finalizowane będzie wyrównanie terenu oraz wzmacnianie gruntu, tak aby terminal był w pełni przygotowany na kolejne etapy inwestycji.
Podstawą realizacji inwestycji była umowa podpisana w 2024 roku przez PGE i Ørsted, przy współpracy z firmą Istrana, dotycząca dzierżawy przestrzeni portowej pod budowę terminalu instalacyjnego T5. Nowoczesny obiekt zajmie powierzchnię ponad 21 hektarów.
Terminal zostanie zaprojektowany tak, by umożliwić jednoczesną obsługę specjalistycznych statków instalacyjnych typu jack-up oraz jednostek transportowych ro-ro. Takie rozwiązania mają zapewnić sprawną logistykę przy realizacji morskich projektów wiatrowych.
Projekt Baltica 2, o mocy 1,5 GW, będzie największą morską farmą wiatrową na Morzu Bałtyckim. Wytwarzana tam energia odnawialna ma zasilać około 2,5 miliona gospodarstw domowych w Polsce.
Inwestycja jest współfinansowana ze środków Krajowego Planu Odbudowy – w części przypadającej na PGE to 5,5 mld złotych. Ørsted realizuje swoją część projektu ze środków własnych. Terminal T5 w Gdańsku stanie się jednym z kluczowych elementów zaplecza dla tej strategicznej inwestycji energetycznej.
